Сдачу балтийского газопровода официально перенесли на сентябрь 2024 года

Фото: пресс-служба регионального правительства
Фото: пресс-служба регионального правительства

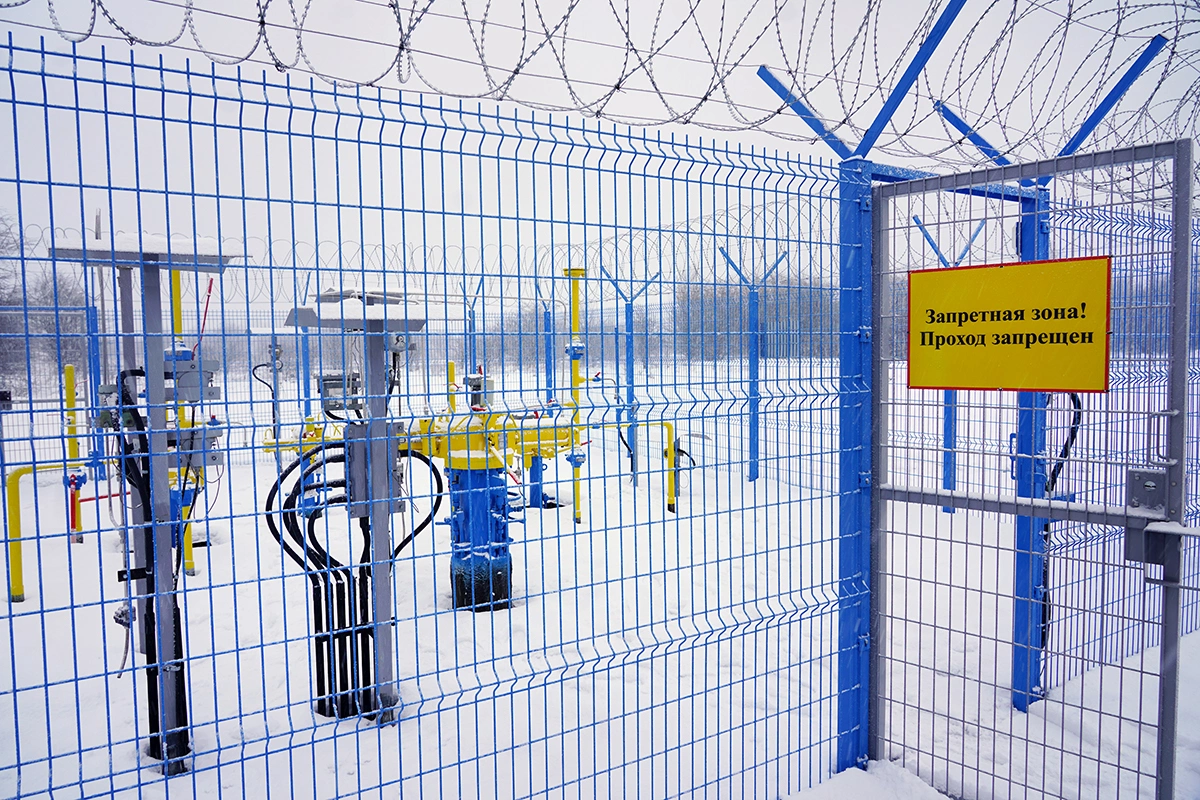

Сдача газопровода в Балтийске официально отдалилась еще на девять месяцев. Контракт на сайте госзакупок обновлен 12 декабря. Согласно документу, сроки строительства трубопровода высокого давления перенесли с 20 декабря этого года на 20 сентября 2024 года.

На текущий момент из всей суммы контракта оренбургская компания-подрядчик «АСУ ПРО» сдала работы только на 186,06 млн руб. из 411,72 млн руб., а выплаченный аванс увеличился с 280,2 млн руб. до 304,2 млн руб. Таким образом, принято лишь 45,2% от всего объема работ, пишет Руград. За 3 месяца «АСУ ПРО» подняла официальный процент сдачи примерно на 12%.

«Все основные строительно-монтажные работы по объектам газопровода завершены. Еще предстоит провести повторную внутритрубную диагностику. После завершения отопительного сезона запустим процесс по врезке в газопровод. Параллельно начинаем строительство котельных в Балтийске, которые в следующем году обеспечат переход муниципалитета от мазутной на газовую генерацию тепла, экологически чистое топливо», — заявил Антон Алиханов на минувшей неделе в ходе рабочего выезда на объект.

Напомним, запуск в эксплуатацию трубопровода высокого давления и АГРС в поселке Черепаново напрямую зависит от ввода новых газовых котельных Балтийска. Их строительство началось в этом году, в июле власти заявляли о том, что проект блочно-модульной газовой котельной мощностью 4,6 МВт на улице Серебровской, необходимой для газификации Балтийска, получил положительное заключение госэкспертизы. Чуть ранее ее прошли проектно-сметные документации на строительство газовых котельных на улицах Сенявина и Дмитрия Донского.

Сегодня на площадке по улице Сенявина в Балтийске произведены геодезические работы, подрядчик начал устанавливать ограждение. В региональном правительстве отмечают, что вместе с данным объектом до конца следующего года должны быть построены блочно-модульная газовая котельная мощностью 46,5 МВт по ул. Д. Донского и модульная газовая котельная мощностью 4,6 МВт по ул. А. Серебровской.

Вообще, завершить строительство газопровода до Балтийска и ввести его в эксплуатацию планировалось осенью 2023 года. Все работы на объекте подрядчику необходимо было закончить 20 августа, а ввести газопровод в эксплуатацию — 20 октября, писал РБК Калининград.

Но позже глава администрации муниципалитета Сергей Мельников заявил, что строительство трех модульных автоматизированных газовых котельных мощностью 46, 12 и 4,1 МВт будет окончено в 2024 году. Отопительный период 2023-2024 в Балтийске пройдет по прежней схеме, следующий будет на новой газовой генерации.

Авторы
Теги
Прямой эфир
Ошибка воспроизведения видео. Пожалуйста, обновите ваш браузер.

.

Лента новостей
Курс евро на 20 марта
EUR ЦБ: 90,83 (+3,26)
Инвестиции, 17:57
Курс доллара на 20 марта
USD ЦБ: 82,85 (+1,35)
Инвестиции, 17:57
Все новости Калининград
Провалившая гендерный тест боксерша заявила о планах выступить на ОИ-2028Спорт, 21:41
«Новые люди» получили сигнал от власти и усилились Анфисой ЧеховойПолитика, 21:25
Техника SCAMPER: как придумывать новое на основе других идейРБК и Dar, 21:25
Трамп поставил Ирану срок в два месяца для новой ядерной сделкиПолитика, 21:17
Трамп счел владение США энергообъектами Украины лучшим способом их защитыПолитика, 21:04
Подоляк заявил, что Украина не будет участвовать в переговорах в Эр-РиядеПолитика, 21:02
ФРС США сохранила ставку на уровне 4,25–4,5% второй раз подрядИнвестиции, 21:02
Доступный биохакинг: как прожить до 120 лет
Начните эффективно бороться с факторами старения на интенсиве РБК Pro
Подробнее
Белый дом заявил о согласии Трампа и Зеленского, что мира можно достичьПолитика, 20:57
Дзюба стал лучшим бомбардиром в истории сборной РоссииСпорт, 20:53
Четверо погибли в результате ДТП с пассажирским автобусом в ДагестанеОбщество, 20:49
ЕС назвал Россию «фундаментальной угрозой» в Белой книге об оборонеПолитика, 20:47
Гладков попросил жителей Краснояружского района временно покинуть домаПолитика, 20:39
В Москве недалеко от «Белорусской» загорелись бытовкиГород, 20:37
Вернувшийся в сборную Дзюба не сдержал слез во время гимна РоссииСпорт, 20:36
